問題描述:
CSIBridge在進行施工階段分析時,對于一些臨時支撐結構如何進行模擬?
解答:
在CSIBridge中可采用連接單元約束相應節點的自由度,來模擬臨時支撐結構。具體操作步驟如下:
1.定義一個連接單元;

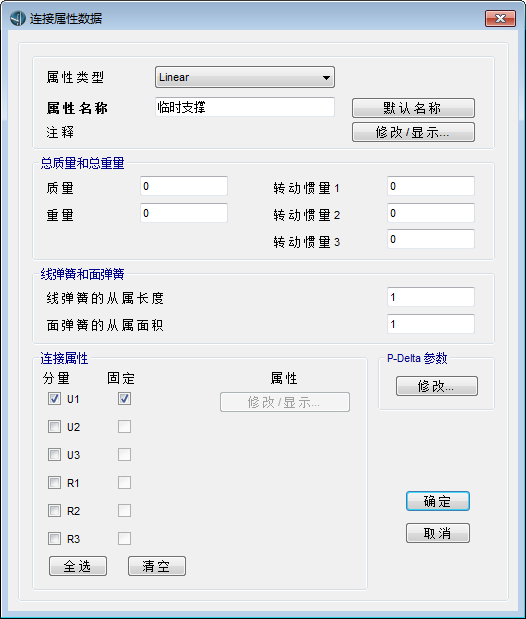

構件>屬性連接>類型>連接屬性,定義連接單元,臨時支撐。這里采用零長度連接單元進行模擬,如圖1所示;
圖1 定義連接單元
一般對于臨時支撐,不需要考慮其質量和重力,并且其僅約束了結構的Z向運動。因此,上圖中質量和重量均設置為零。U1方向默認為連接單元的軸向方向。采用單點支撐繪制連接單元時,連接單元的軸向方向也就是全局Z向。因此,約束連接單元的軸向運動U1也就是約束了結構在該處全局Z向運動;相應的U2和U3表示水平方向約束,可根據實際要求設置較小的剛度值。這里沒有考慮臨時支撐的水平剛度,故U2和U3沒有勾選。;

2.繪制單點支撐;
高級>繪圖>繪制單點連接

,選擇定義好的臨時支撐,在需要添加臨時支撐的位置繪制單點連接;
圖2繪制臨時支撐

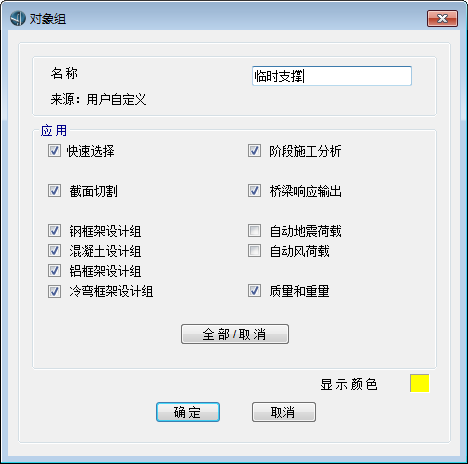

3.設定結構組;
高級>定義>對象組列表>添加對象組,添加一個臨時支撐對象組,并把剛才定義的臨時結構指定到臨時支撐對象組。這里需要注意的是,如果分時段激活臨時支撐結構,就需要定義多個對象組。
圖3 定義結構組

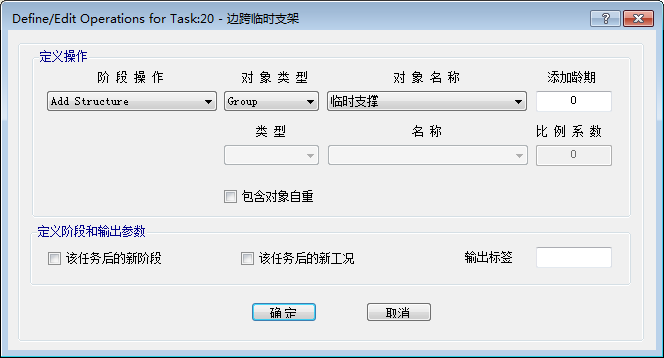

4.在相應的施工階段激活相應結構組;
在施工階段定義中,在相應的施工階段激活臨時支撐結構組,待相應截段施工完畢,就可以鈍化臨時支撐。
